Elvia vil oppgradere kraftledningen Huseby – Skytterhuset og Fjærå transformatorstasjon for øke kapasiteten i området. Derfor søker Elvia om konsesjon og ekspropriasjon.
Konsesjonssøknad ligger ute på NVE sin hjemmeside med høringsfrist 23. oktober 2026.
NVE arrangerer i tillegg folkemøte om saken:
Dato: Tirsdag 6. oktober, kl 19:00-21:00
Sted:Tomb VGS i Tomballeen 7, 1640 Råde.
På møtet vil NVE orientere om saksbehandlingen, mens Elvia vil orientere om prosjektet. Møtet er åpent for alle.
Forsyningssituasjonen i regionalnettet i Fredrikstad og Sarpsborg er i ferd med å bli anstrengt, samtidig som det forventes en jevn økning i effektbehovet fremover. Utbygging av boliger og næringsvirksomhet vil ytterligere redusere reservekapasiteten i nettet under Raa/Hasle transformatorstasjon.
Oppgraderingen skal bidra til økt kapasitet og en sikker og stabil strømforsyning i området.
Råde – Fjærå
En ny 132 kV kraftledning skal erstatte dagens 47 kV kraftledning mellom Huseby og Fjærå. Dagens kraftledning består av enkeltkurs H-master i kreosotimpregnert tre. Eksisterende ledning og master skal rives før den nye kraftledningen bygges.
Fjærå – Skytterhuset koblingsanlegg
Mellom Fjærå og Skytterhuset koblingsanlegg skal eksisterende master forsterkes. Skifting av eksisterende liner og utvidelse til to ledningssett skal gi økt overføringskapasitet og bidra til en sikker strømforsyning. Spenningsnivået beholdes på 47 kV.

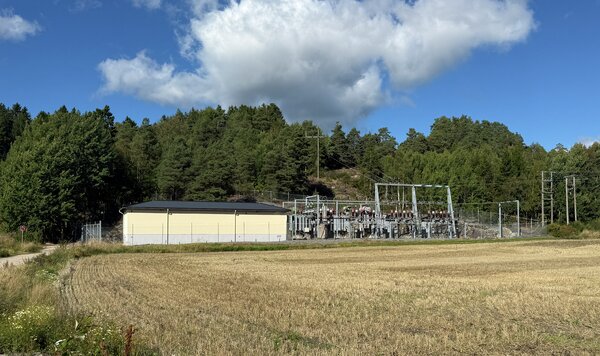

For å kunne håndtere økt overføringkapasitet fra kraftledningene, må det også gjøres tiltak i Fjærå transformatorstasjon. Det skal blant annet bygges en ny transformatorcelle, noe som kreve utvidelse av stasjonsarealet.

Status og prosessen videre
Elvias konsesjonssøknad er til behandling hos NVE. NVE vil sende søknaden ut på offentlig høring. I løpet av høsten 2026 starter arbeidet med registrering av kulturminner og verdiberegning av skog som må ryddes for traséutvidelse. Undersøkelsene er en del av forberedelsene for gjennomføring av prosjektet.
Fremdriftsplan
- en tabell med oversikt over datoer og arbeidsoppgaver
| Hva skal skje ? |
Når? |
| Konsesjonsbehandling |
1. kvartal 2026 - 2. kvartal 2027 |
| Detaljplan |
2. kvartal 2027 - 3. kvartal 2027 |
| Oppstart skogrydding |
3. kvartal 2027 |
| Oppstart anleggsarbeider |
2. kvartal 2028 |
| Bygging av anlegg |
2. kvartal 2028 - 4. kvartal 2029 |
| Siste idriftssettelse |
4. kvartal 2029 |
| Sanering og opprydning |
1. kvartal 2030 - 2. kvartal 2030 |
Dokumenter i saken
Kontaktpersoner
Prosjektleder:
Joakim Steinseth – joakim.steinseth@elvia.no
Kraftledningene:
Sondre Wammeli – sondre.wammeli@elvia.no
Prosjektleder kontaktes når det er generelle henvendelser relatert til byggeplassens arbeider og andre forhold.
